Roboty górnicze związane z wykonaniem obejścia szybu 1 Bzie poz. 1110 dla Jastrzębskiej Spółki Węglowej SA KWK Jastrzębie-Bzie
DANE TECHNICZNE:
Obudowa: | ŁP10/V36 i ŁP12/V36 z rozstawem 0,4m, |
Opinka stropu i ociosów: | okładzina żelbetowa układana ażurowo rembem na stropnicy i płasko na łukach ociosowych |
Stabilizacja obudowy: | rozpory stalowe rurowe |
Posadowienie obudowy: | stalowe stopy podporowe |
Przebudowa przekopu do szybu 1 Bzie poz. 1110, w obudowie stalowo– betonowej | |
Podszybie szybu 1 Bzie na N poz. 1110 w obudowie stalowo– betonowej |
ZAKRES PRAC:
Wydrążenie obejścia szybu 1 Bzie poz. 1110, poczekalni poz. 1110, podszybia szybu 1 Bzie na N poz. 1110 o łącznej długości 140m, zastosowana obudowa ŁP10/V36 i ŁP12/V36 z rozstawem 0,4m oraz obudowa stalowo , wykonanie skrzyżowania jednostronnego przekop do szybu 1 Bzie z obejściem szybu 1 Bzie w gabarytach obudowy ŁP10/V36 z rozstawem odrzwi 0,4m, skrzyżowania jednostronnego obejście szybu 1 Bzie na załamaniu w gabarytach obudowy ŁP10/V36 z rozstawem odrzwi 0,4m, skrzyżowania dwustronnego obejście szybu 1 Bzie z poczekalnią poz. 1110 w gabarytach obudowy ŁP12/V36 z rozstawem odrzwi 0,4m, skrzyżowania dwustronnego poczekalnia poz. 1110 z podszybiem szybu 1 Bzie na N poz. 1110 w obudowie stalowo– betonowej oraz wykonanie przebudowy przekopu do szybu 1 Bzie poz. 1110 w obudowie stalowo– betonowej.
ZASTOSOWANA TECHNOLOGIA:

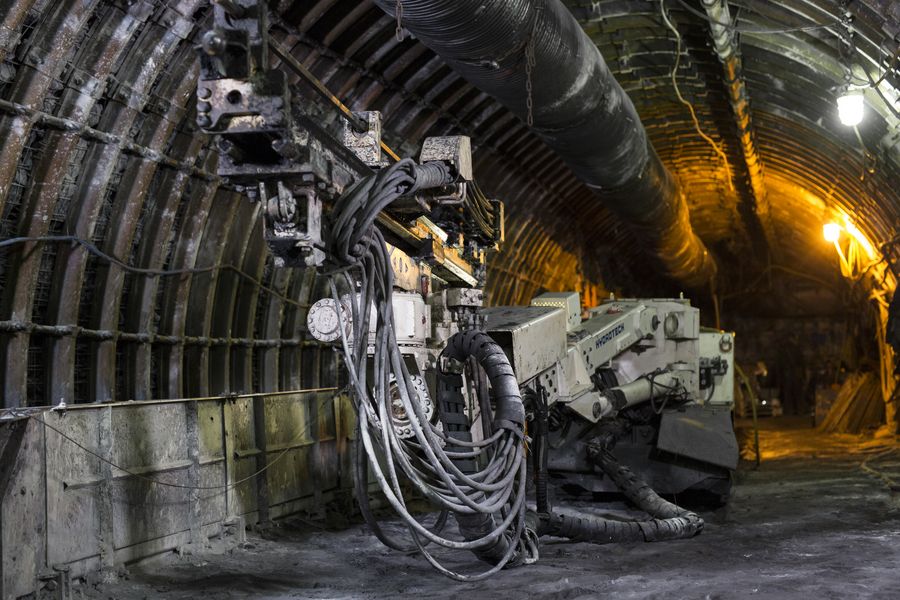

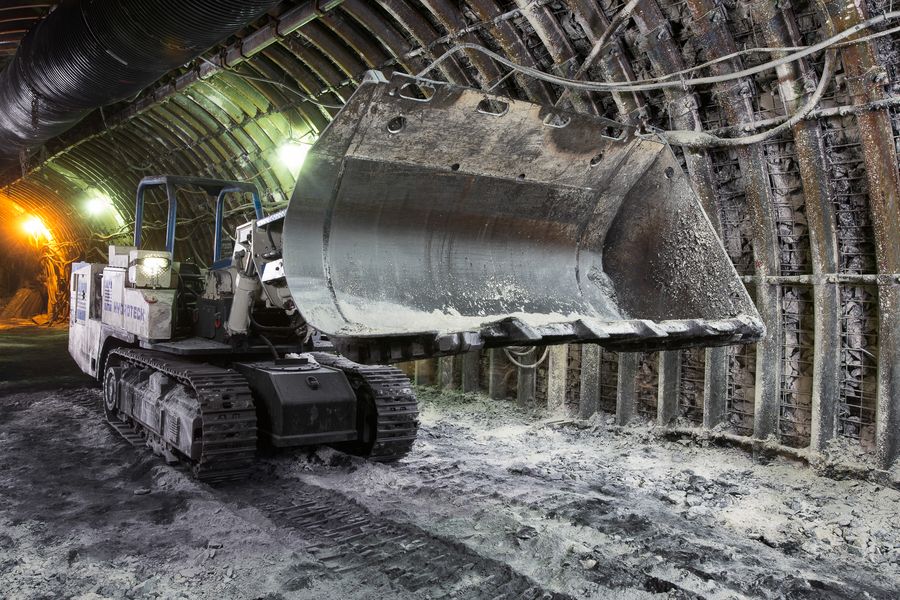

Drążenie obejścia szybu 1 Bzie poz. 1110, poczekalni poz. 1110, podszybia szybu 1 Bzie na N poz. 1110 oraz przebudowa przekopu do szybu 1 Bzie poz. 1110 odbywa się za pomocą MW. Przy drążeniu w/w wyrobisk została zastosowana ładowarka boczniesypiąca HT-5000, wóz wiertniczy HTW-1 oraz przenośniki zgrzebłowe PAT 06/620 co spowodowało znaczne skrócenie czasu wiercenia otworów strzałowych oraz efektywniejsze i szybsze wybieranie urobku z przodka.
